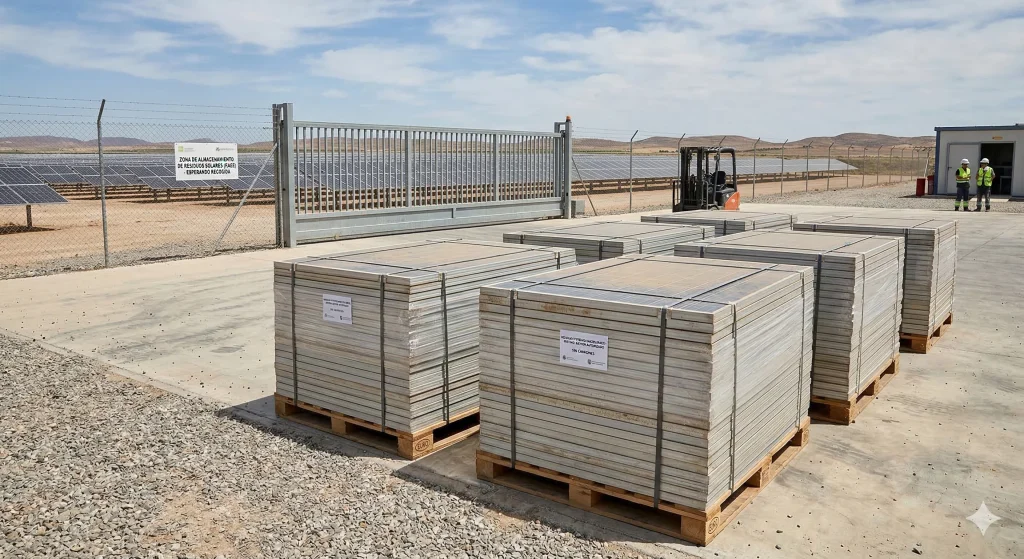

Revamping solar: cuando reemplazar paneles genera más problemas de los que resuelve
El revamping solar es una de las decisiones más rentables que puede tomar un operador de planta. Pero hay un capítulo que casi nunca aparece en la propuesta técnica: ¿qué pasa con los miles de paneles que se retiran?
23 - 30%
degradación típica que justifica un revamping
Miles
de paneles retirados por proyecto de repotenciación
100%
requieren gestión certificada bajo RAEE
¿Por qué el revamping dispara la gestión de RAEE?
Un proyecto de revamping típico en Colombia puede implicar el retiro de entre 15.000 y 20.000 paneles. Ese volumen no es chatarra ordinaria: son residuos de aparatos eléctricos y electrónicos que, en su mayoría, contienen plomo en las soldaduras de las celdas.
Bajo el Decreto 4741 de 2005 y los lineamientos del Decreto 1033 de 2025, su disposición requiere clasificación técnica, manifiestos de transporte, gestor ambiental autorizado y certificado de cierre de ciclo.
⚠ Punto crítico
Los paneles que siguen generando energía NO escapan de las obligaciones regulatorias al retiro. La clasificación como RAEE/RESPEL depende de la composición del módulo, no de si aún funciona. Retirarlos sin gestión certificada es igualmente una infracción ambiental.
Los 3 errores más comunes al gestionar un revamping
1. Vender los paneles retirados como chatarra
El camino más fácil y el más riesgoso. Un chatarrero informal no tiene autorización ambiental para RAEE. Si la autoridad rastrea el origen, la responsabilidad recae sobre el operador que generó el residuo.
2. Almacenarlos «temporalmente» sin plan
El almacenamiento temporal de RESPEL tiene condiciones técnicas y plazos máximos. Apilar paneles en bodega sin protocolo es una infracción activa, independiente de que el retiro haya sido correcto.
3. No incluir el costo de gestión en el presupuesto
Entre USD 10 y USD 25 por módulo debe estar en el presupuesto desde el inicio. Descubrirlo al final genera presión para tomar atajos que terminan siendo más costosos.
Cómo planificar la gestión RAEE desde el diseño del revamping
- Inventario técnico previo: catalogue los paneles a retirar — fabricante, modelo, tecnología, peso total estimado, presencia de plomo o cadmio.
- Clasificación regulatoria: determine si los módulos son RESPEL o RAEE y qué obligaciones activa cada categoría.
- Cotización paralela: solicite presupuesto de gestión RAEE al mismo tiempo que cotiza los paneles nuevos.
- Integración al cronograma: el proceso de retiro certificado toma entre 30 y 60 días. Debe estar en el Gantt del proyecto.
- Documentación de cierre: el revamping no está terminado hasta que el gestor entregue el certificado de cierre de ciclo.
“Un revamping que no incluye la gestión RAEE de los paneles retirados no está completo. Está aplazando un problema.”
Preguntas frecuentes
¿Los paneles retirados en un revamping que aún funcionan se pueden vender?
Sí, si el comprador tiene un uso legítimo y la transacción se documenta correctamente. ReSolar evalúa el estado de los módulos y orienta hacia la ruta de mayor valor: reutilización certificada, venta de segunda mano o reciclaje. La trazabilidad documental es obligatoria en cualquier caso.
¿Qué documentos necesito al finalizar el proyecto de revamping?
Manifiestos de transporte firmados, contrato con gestor RAEE autorizado, certificado de cierre de ciclo con desglose por material y destino, y comprobante de la autorización ambiental del gestor.
¿ReSolar puede integrarse al equipo del EPC para gestionar el RAEE del revamping?
Sí. ReSolar ofrece acompañamiento integral desde la planificación hasta la certificación final: inventario previo, logística de retiro, procesamiento certificado y emisión del certificado de cierre de ciclo.
Escrito por: Diego Alexander Quintero Fajardo
CEO – ReSolar LATAM
¿Tiene un revamping planificado?
ReSolar gestiona el RAEE de sus paneles retirados con trazabilidad completa y certificación oficial
